ЖК Набережный квартал, ул. Веселая. DCG - новый застройщик в Харькове.

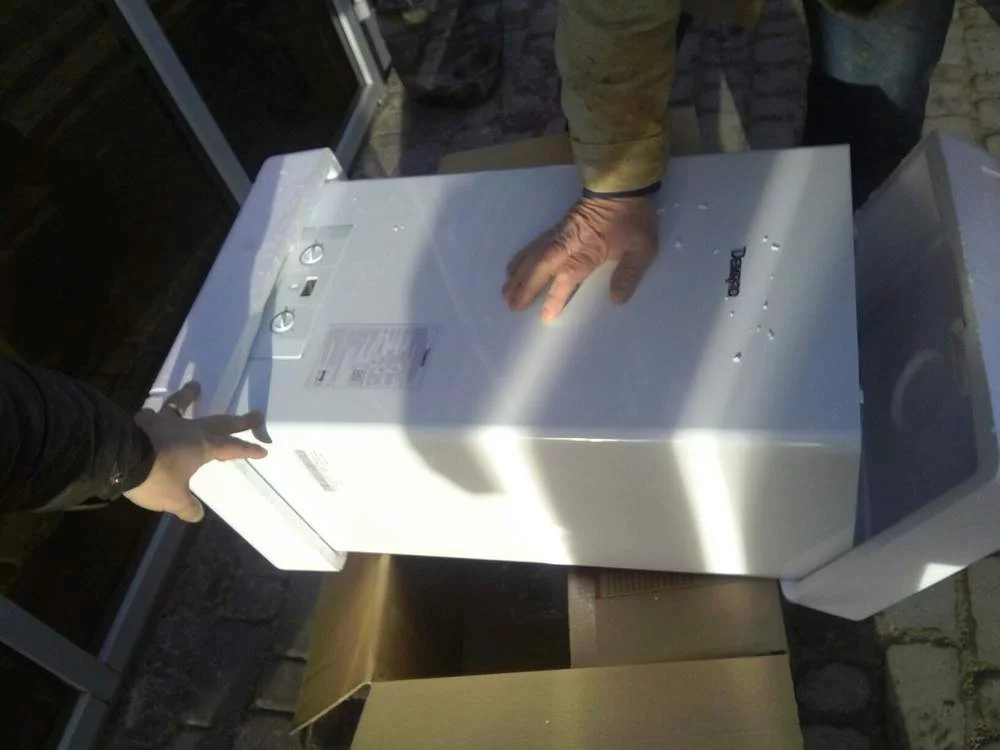

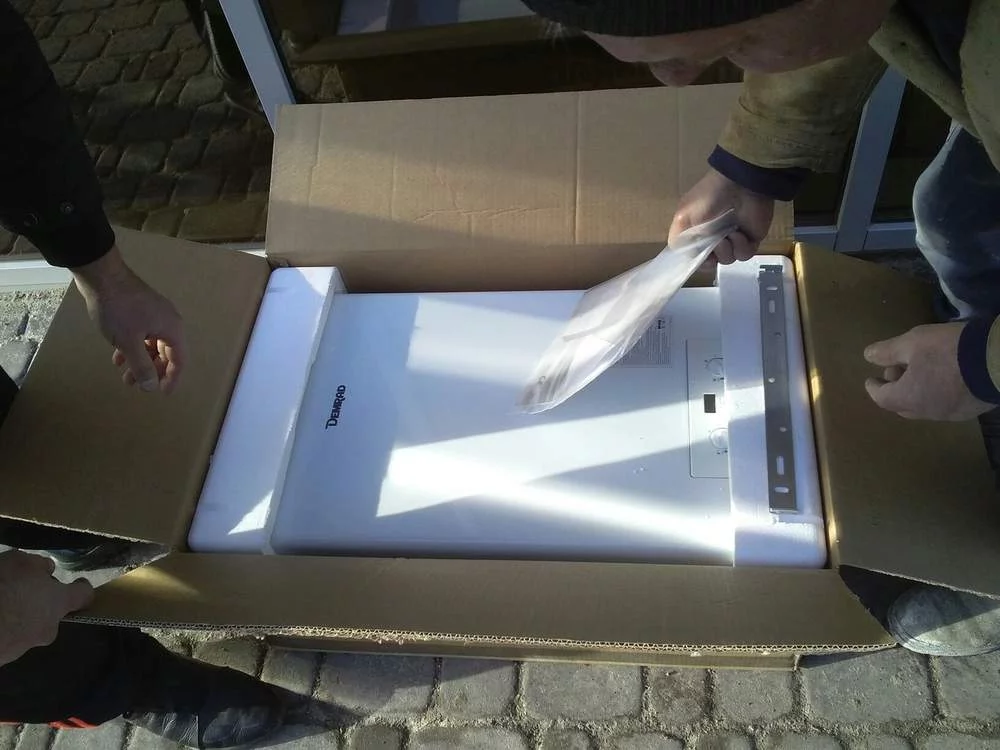

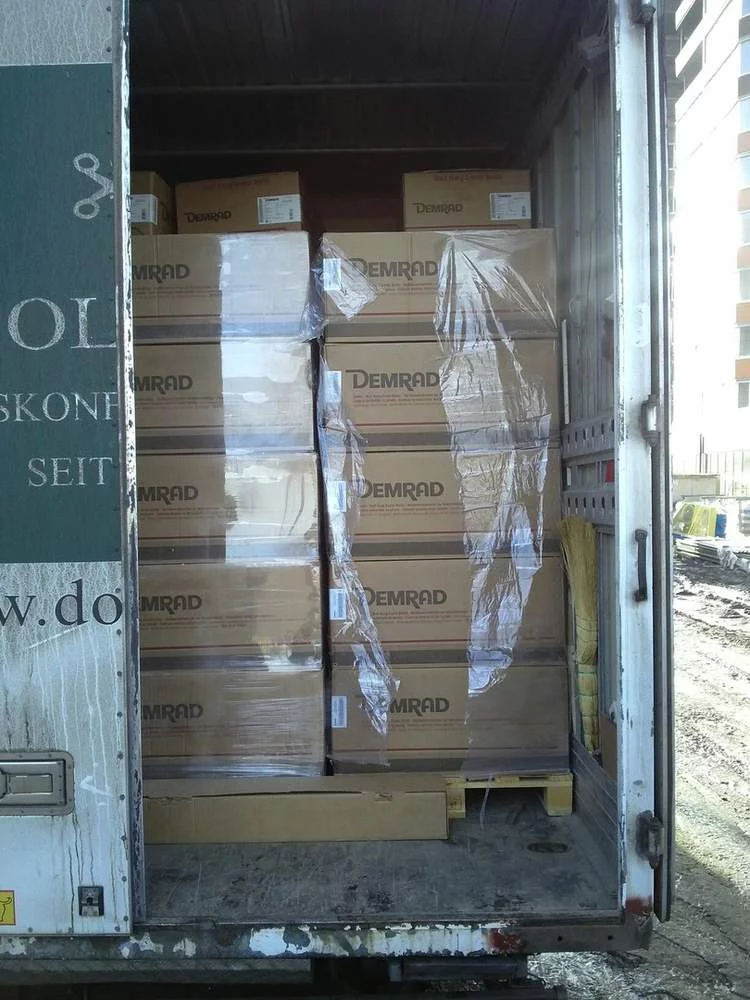

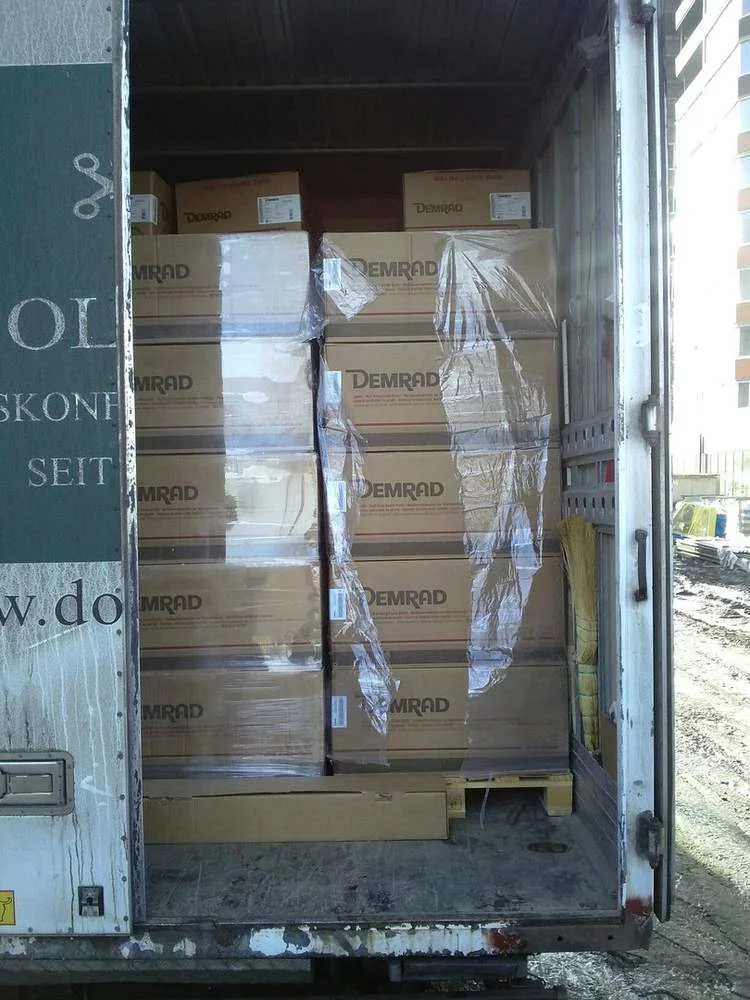

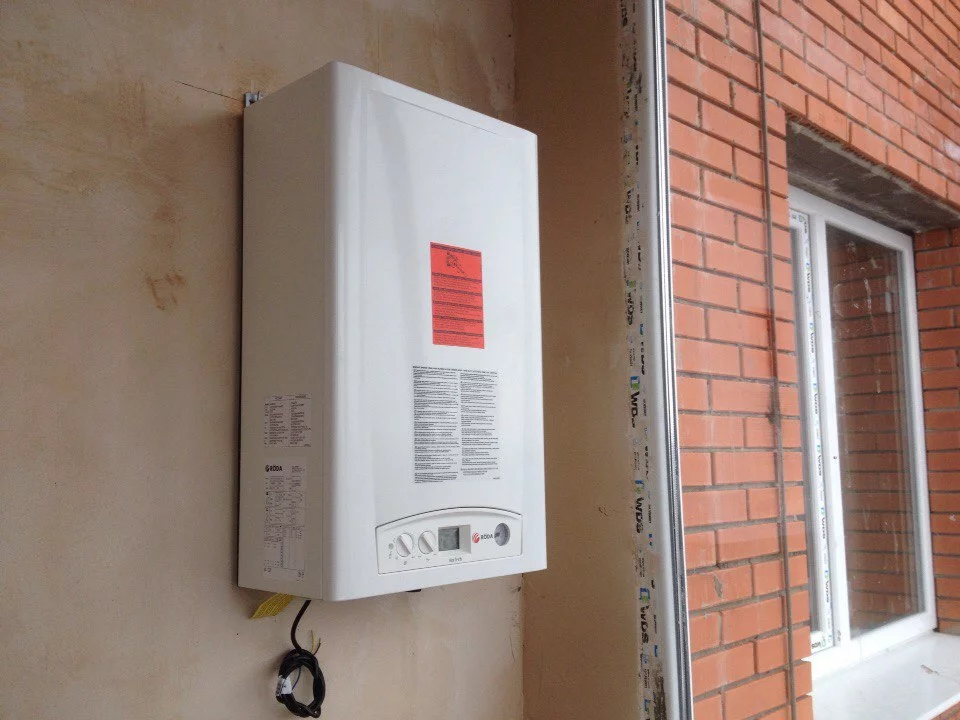

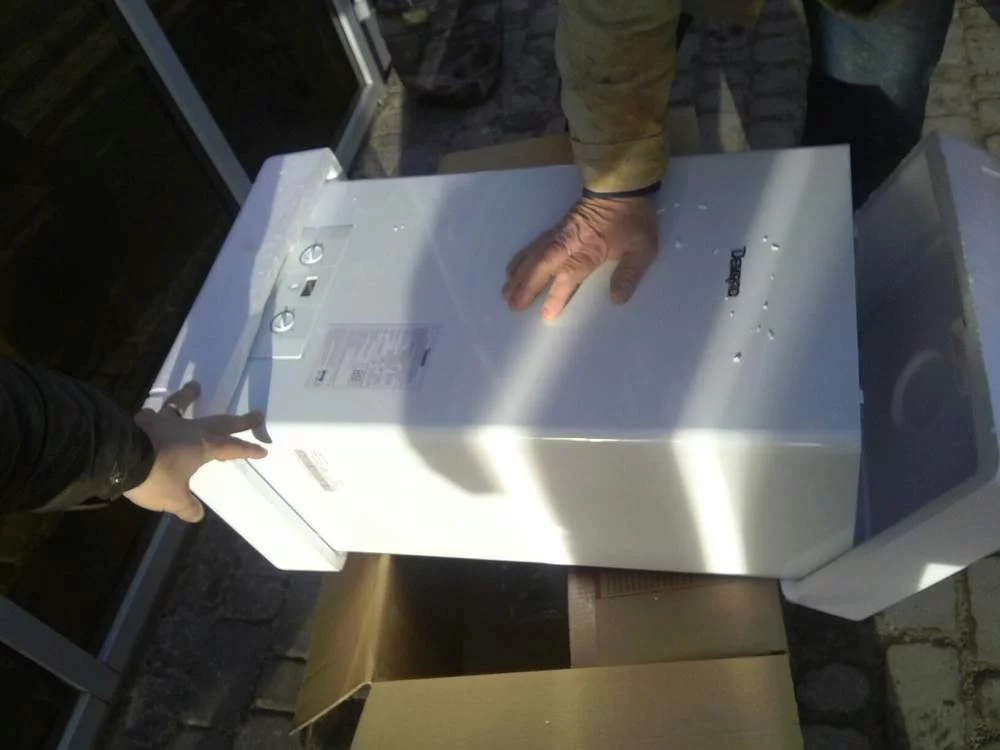

Доставлены газовые котлы "DEMRAD" для 4, 5 секции.

Вкладення

  • 5Ki_GnexTF4.webp
    108.2 КБ · Перегляди: 280
  • cSTpR79noV0.webp
    69.6 КБ · Перегляди: 250
  • EN2B_tOb-oQ.webp
    78.6 КБ · Перегляди: 238
  • 4l-mAs2-GN0.webp
    33.3 КБ · Перегляди: 302
о подключении пока речи не идет.

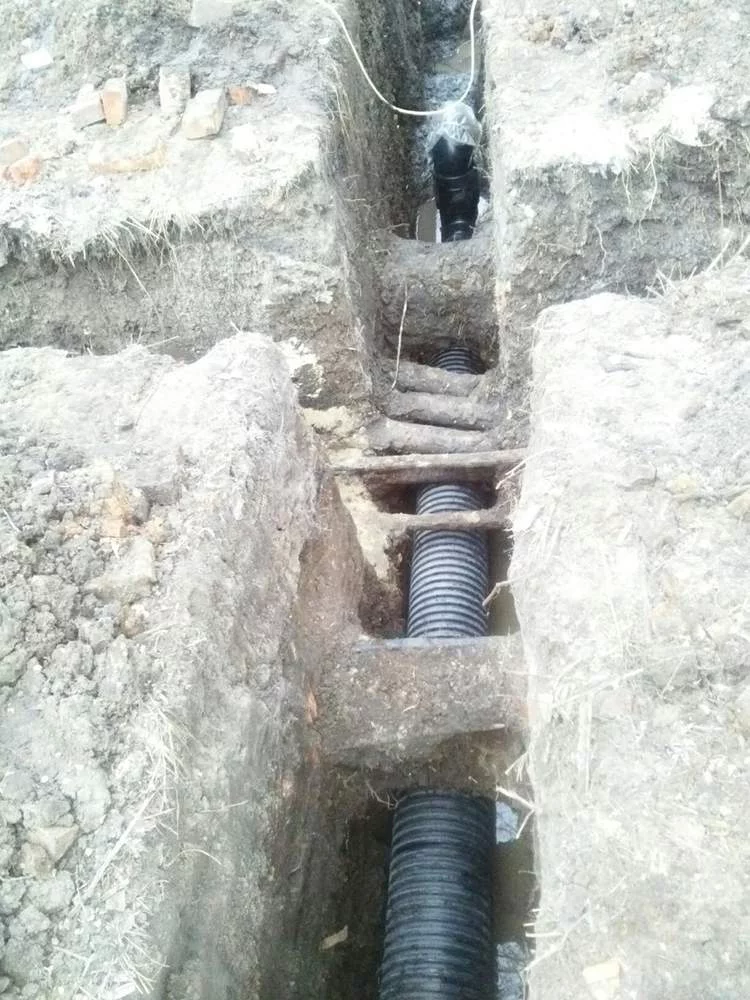

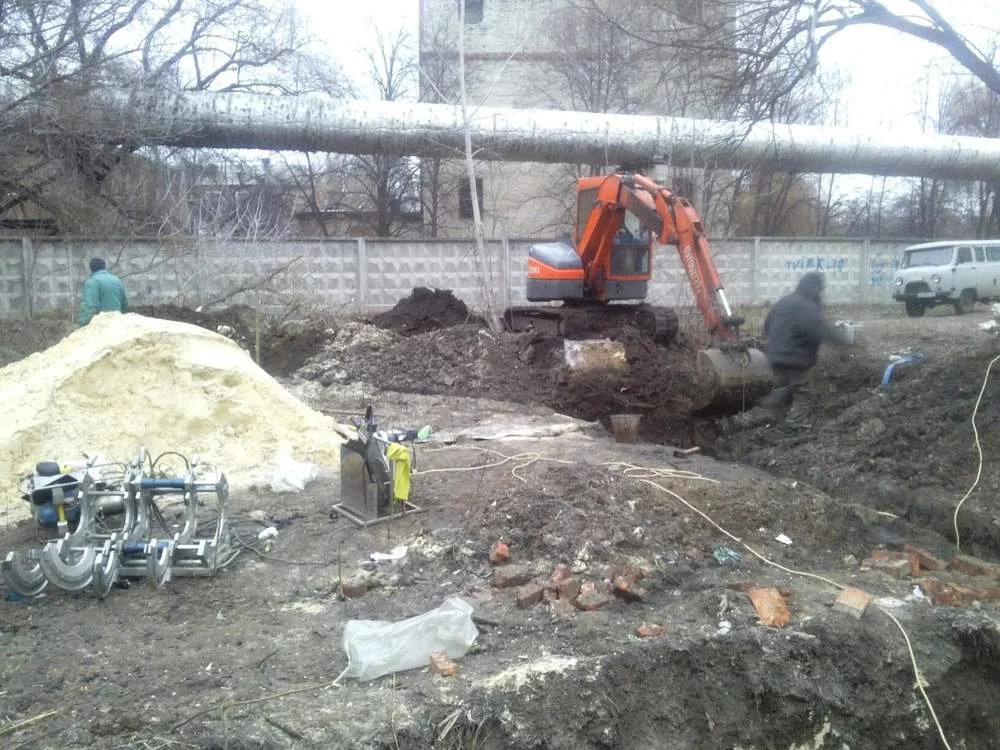

сейчас идет подведение коммуникаций, обещают
подвести воду, канализацию, электроэнергию до 20 декабря 2015 года.
подвести газ до 31 января 2016 года.
но при соответствующих погодных условиях, которые будут давать проводить работы, и отсутствии форс-мажора.

подключение возможно только когда объект будет сдан, будет адрес, будет право собственности, будут открыты счета в КП.
такая схема у всех новостроев.

Погодные условия – это вообще тема не для стройки. Стройки, ВСЕ, в наших широтах, ивашут при всех погодных условиях, кроме больших морозов. Все остальное – отмазки. И тока попробуйте сказать, что НК простаивал из–за погоды. Как только бабулесы перечисляют, то приезжают, СЕЙЧАС, и мини экскаватор водопроводов и какалиев, и большой для более серьезных работ. Но только все это закрытие глаз, полноценного подключения не будет еще долго.
Из–за болота не копают котлован под фундамент автоэкскаватором, т.к. самосвалы по болоту не плавают, а на временную дорогу деньги не тратятся.

сегодня звонил-отрапортовали в канализацию и холодную воду подключили. подстанцию тестируют, а вот газораспределительную станцию пока не ставят-она тяжелая нужен фундамент и скорее всего газ в конце января 2016-так что ранее этого срока адреса не видать...
к сожалению на сегодняшний день НК самое выгодное предложение на первичке!!!этим и манит...
смущает другое- столько выстроили и что не достроят???!!!

Секция 11 Очередь 5

- Установка газовых котлов в квартирах.

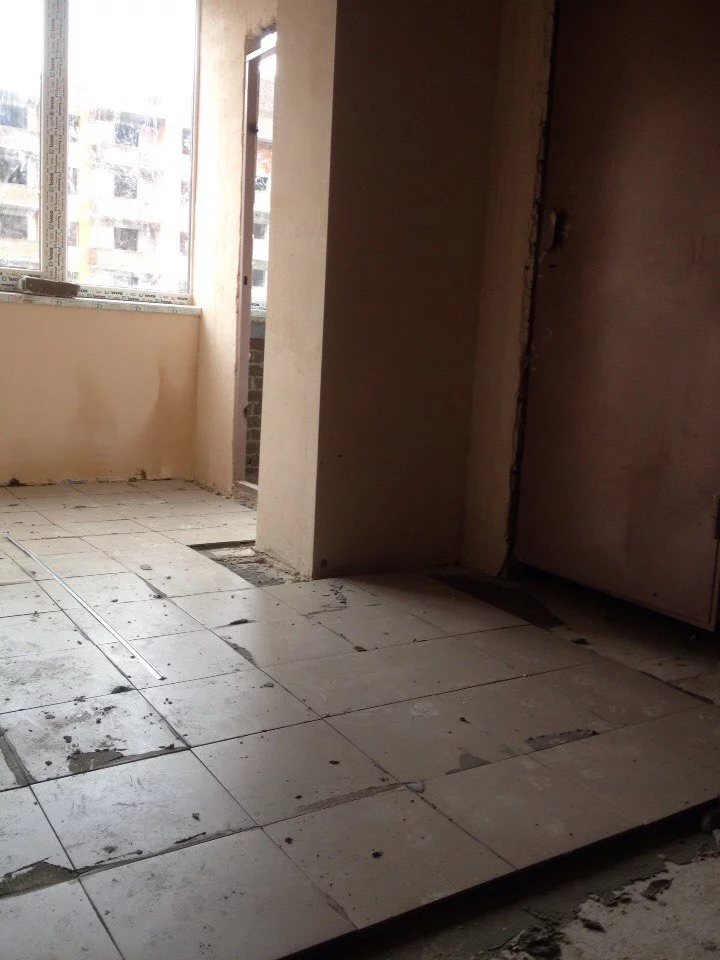

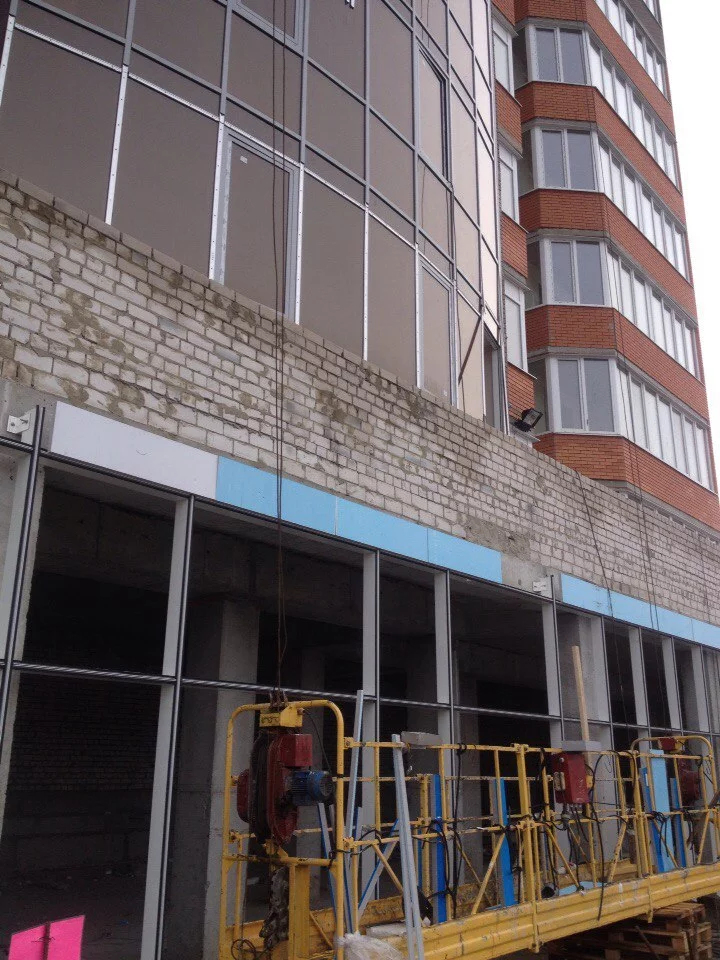

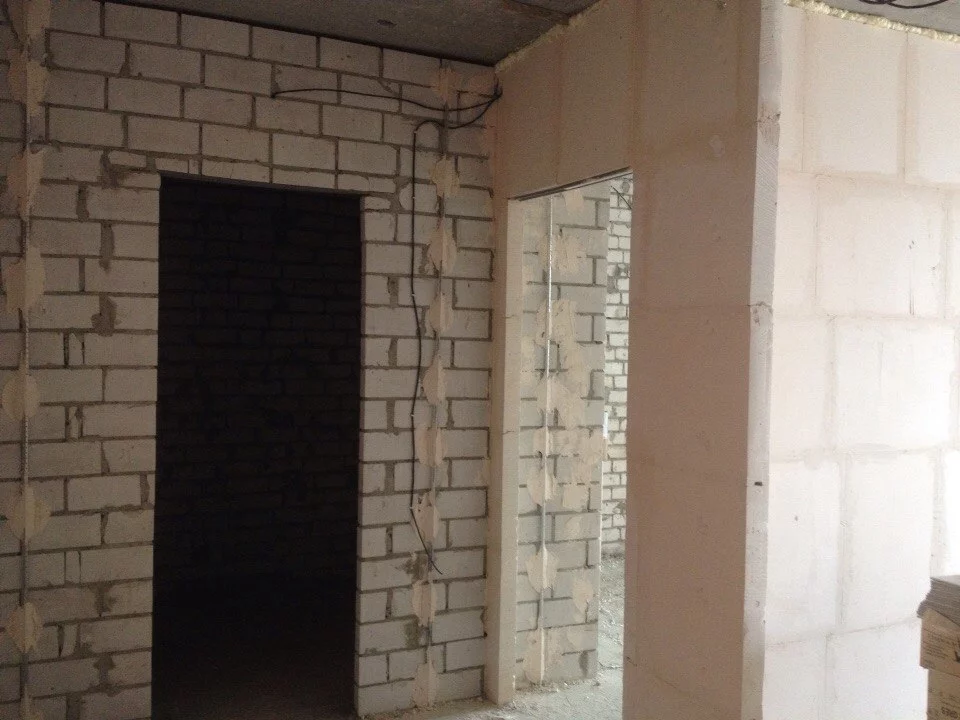

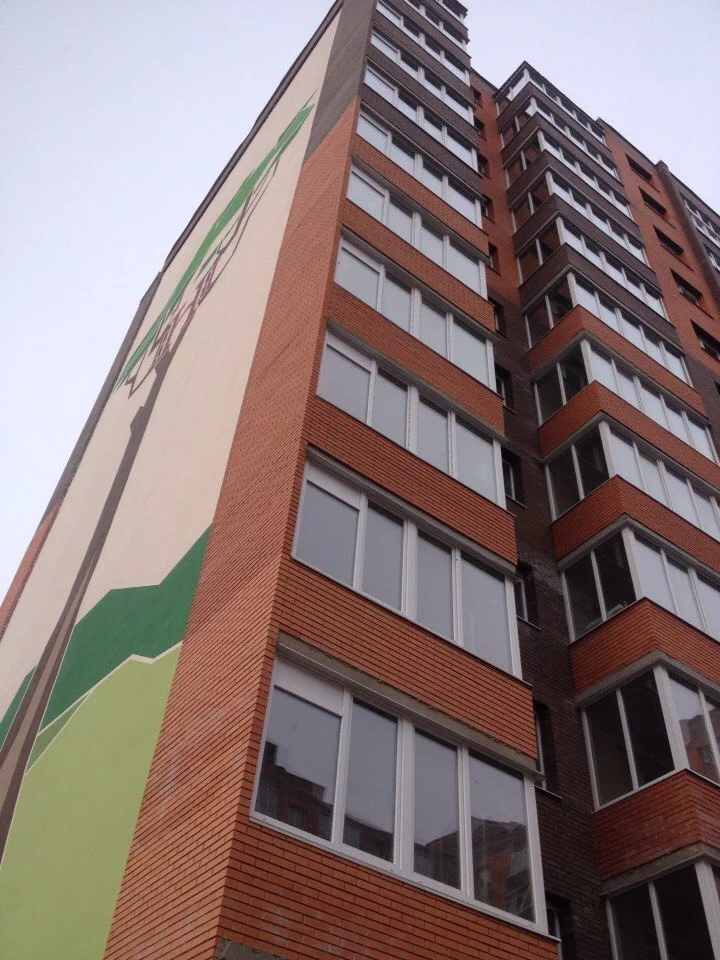

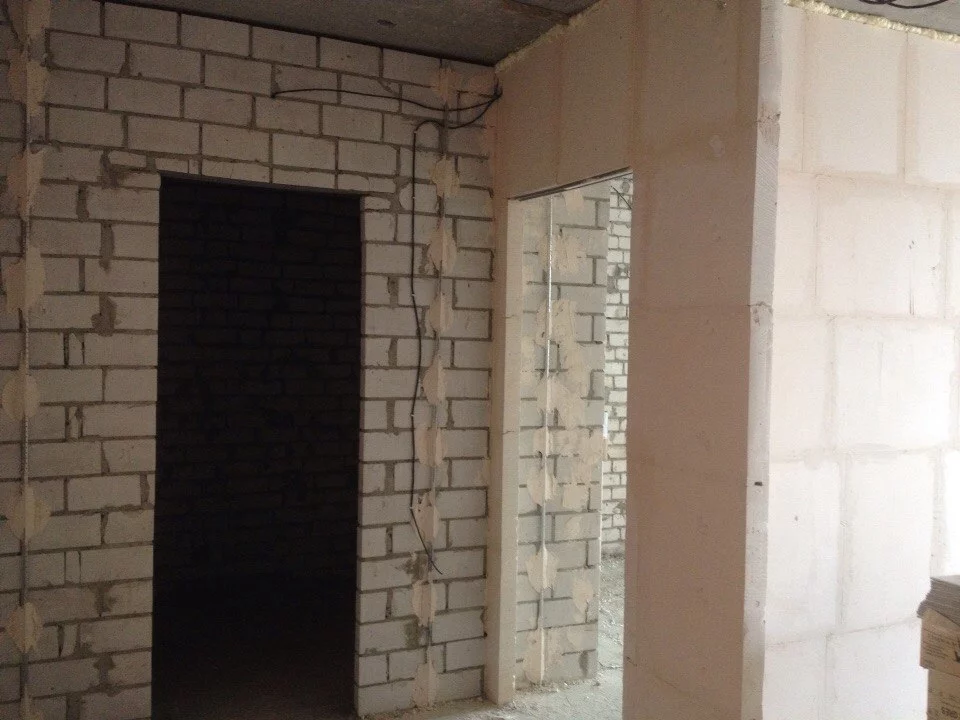

- Штукатурка стен в квартирах на 12-м этаже.

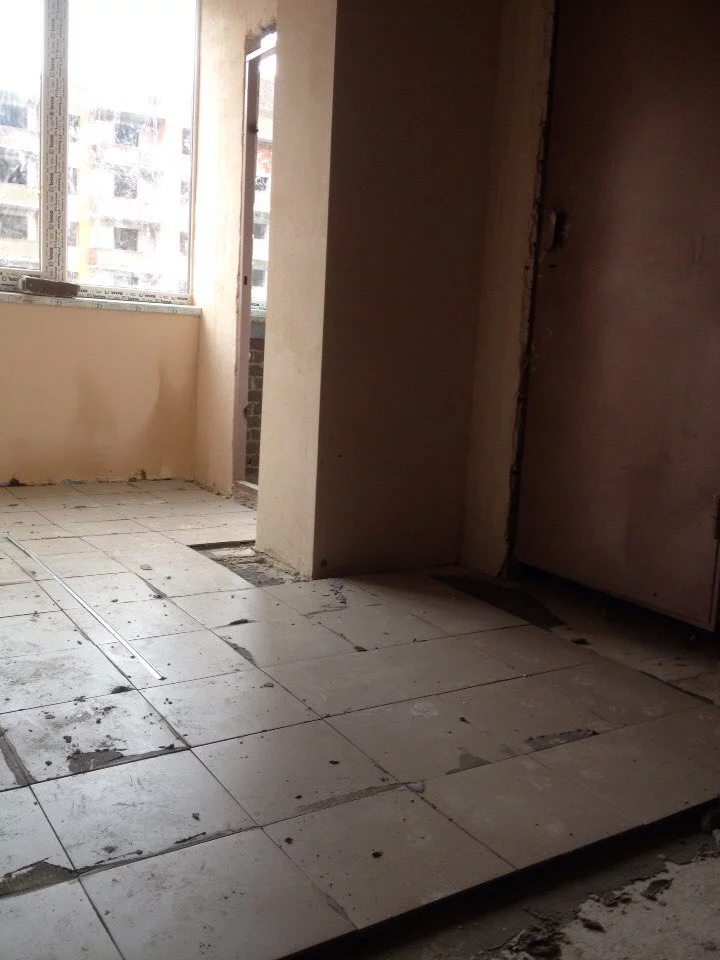

- Кладка плитки на лестничных маршах и в местах общего пользования.
- Монтаж алюминиевого профиля коммерческих помещений.

Вкладення

  • WQ5U-tfZMhc.webp
    139 КБ · Перегляди: 211
  • rlLZZeMGI3E.webp
    70.7 КБ · Перегляди: 240
  • qD9D5aNxmVU.webp
    77 КБ · Перегляди: 261
  • CqH9TVg0pZk.webp
    136.6 КБ · Перегляди: 259
  • 2qUvrBS1QlI.webp
    83.4 КБ · Перегляди: 247
  • 1x8dB4UKljw.webp
    45.1 КБ · Перегляди: 282
сегодня звонил-отрапортовали в канализацию и холодную воду подключили. подстанцию тестируют, а вот газораспределительную станцию пока не ставят-она тяжелая нужен фундамент и скорее всего газ в конце января 2016-так что ранее этого срока адреса не видать...
к сожалению на сегодняшний день НК самое выгодное предложение на первичке!!!этим и манит...
смущает другое- столько выстроили и что не достроят???!!!

фундамент уже залили, но он еще не набрал прочности

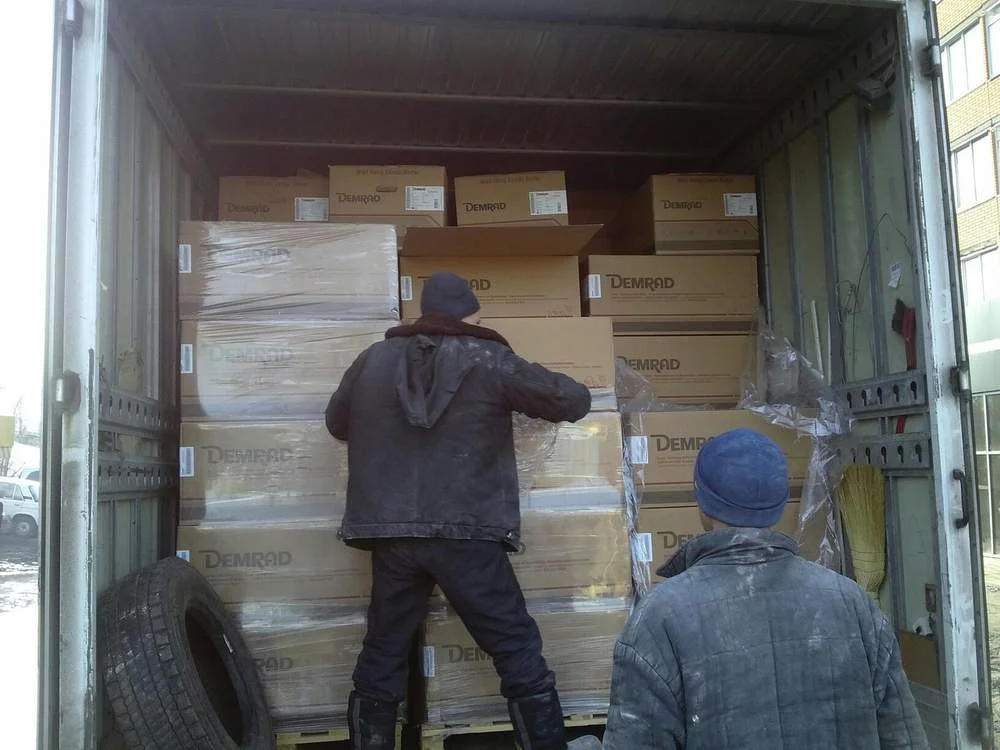

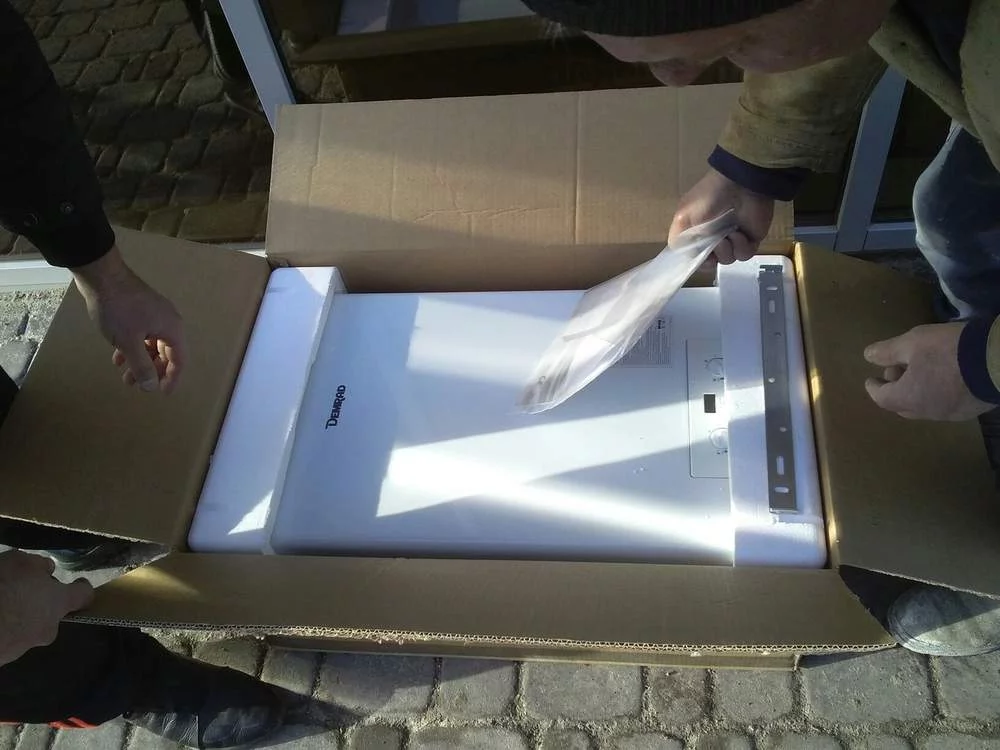

Доставлены газовые котлы "DEMRAD" для 4, 5 секции.

интересно почему НК меняет фирмы котлов, это уже третья, сначала были российские роктермы, потом немецкие рода, теперь турецкие демрад.

интересно почему НК меняет фирмы котлов, это уже третья, сначала были российские роктермы, потом немецкие рода, теперь турецкие демрад.
Интересно вы как то ненавязчиво, как бы невзначай, рекламируете здесь котлы НК.
Лучше расскажите нам о декларациях хотя бы на начало строительства, которые обещали получить максимум до 07.12.2015.
Сегодня 10.12.2015, а документы даже не переданы в ГАСК.

И специально для вас пункт договора, который вы не захотели цитировать.
"п.3.1.8 Учасник має право здійснювати контроль за якістю виконаних робіт на етапах будівництва: загально-будівельні роботи, монтаж мереж, внутрішні роботи -без втручання в процес виконанні робіт"

НК сначала сам установил правила игры, а теперь наглым образом решил их нарушить.

Господа, а будут на объекте насосные станции пожаротушения и станции хозпитьевого водоснабжения повышающие устанавливаться?

Кто в курсе, дайте знать

З.Ы. И отопление локальное у квартир? При помощи газовых котлов? Так я понимаю..

З.Ы. И отопление локальное у квартир? При помощи газовых котлов? Так я понимаю..
да. с газом напрямую из россии. :D

Уже обсуждали и не раз, что в том районе будет сложно подключить к существующей газовой сети (расчитанной на хозяйственные плиты) 200-300-400+ потребителей газа для индивидуального отопления без существенной модернизации. Так что расчитывать скорее всего прийдется на электричество....

интересно почему НК меняет фирмы котлов, это уже третья, сначала были российские роктермы, потом немецкие рода, теперь турецкие демрад.
действительно интересно! а почему не твердотопливные?

Интересно вы как то ненавязчиво, как бы невзначай, рекламируете здесь котлы НК.
Лучше расскажите нам о декларациях хотя бы на начало строительства, которые обещали получить максимум до 07.12.2015.
Сегодня 10.12.2015, а документы даже не переданы в ГАСК.

просто странно, могли бы везде ставить одинаковые.
когда я покупал квартиру декларации на начало строительства были.
все мы знаем благодаря кому их отменили.

я не представитель НК, чтобы отвечать на такие вопросы.
сам жду получения новых деклараций.

слышал только конкретные даты 20.12.15 и 31.01.16 по коммуникациям

фундамент уже залили, но он еще не набрал прочности
Странно! Фундамент под 6 и 7 секции за это время не только набрал прочность, но и позволил на нём форсированно (пока!) вести строительство! А фундамент, в разы меньше по площади под ГРПБ, прочность не набрал! Ну ни нонсенс!!!

фундамент под секцию рассчитан на 14 этажей, что ему будет от одной ФБСки?
это все равно что на фундамент под ГРПБ положить кирпичик)
для каждой конструкции есть свой % необходимой прочности, после достижения которой можно нагружать конструкцию.

скорость набора прочности зависит от температуры,

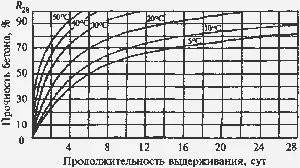

при 5 градусах 70% достигаются за 28 дней

этой зимой будет побит рекорд скорости возведения этажей? ( о качестве строительства с 1 дня всё и так всем было понятно, оно не учитывается :D )

прошлой зимой при -20 мороза построили за месяц 6 этажей

фундамент под секцию рассчитан на 14 этажей, что ему будет от одной ФБСки?
это все равно что на фундамент под ГРПБ положить кирпичик)
для каждой конструкции есть свой % необходимой прочности, после достижения которой можно нагружать конструкцию.

скорость набора прочности зависит от температуры,
при 5 градусах 70% достигаются за 28 дней

Не пиши того, о чем даже не слышал! Какой долбошлеп на следующий день нагружает фундамент? Те места, которые нагружены раньше всех допустимых норм приводят к отслоению бетона от арматуры, т.е. в районе арматуры образовуется пространство (микро, макротрещины), которые, в последствии, продолжают развиваться. Получается бетон лежит отдельно от арматуры. Что происходит дальше – несущего мало или отсутствует!

я не говорил что на следующий день нагружают фундамент.
фундамент можно нагружать после достижения 50% прочности, а это где-то после 6ти дней если температура +5.
обычно проектировщики указывают в проектной документации необходимую прочность, после которой можно продолжать работы.

я не говорил что на следующий день нагружают фундамент.
фундамент можно нагружать после достижения 50% прочности, а это где-то после 6ти дней если температура +5.
обычно проектировщики указывают в проектной документации необходимую прочность, после которой можно продолжать работы.
Сосед из 2-ой секции, я смотрю вы специалист в различных областях, только жаль на вопросы отвечаете выборочно. Все больше на те, которые выгодны НК.

ГРПБ (газорегуляторный пункт)

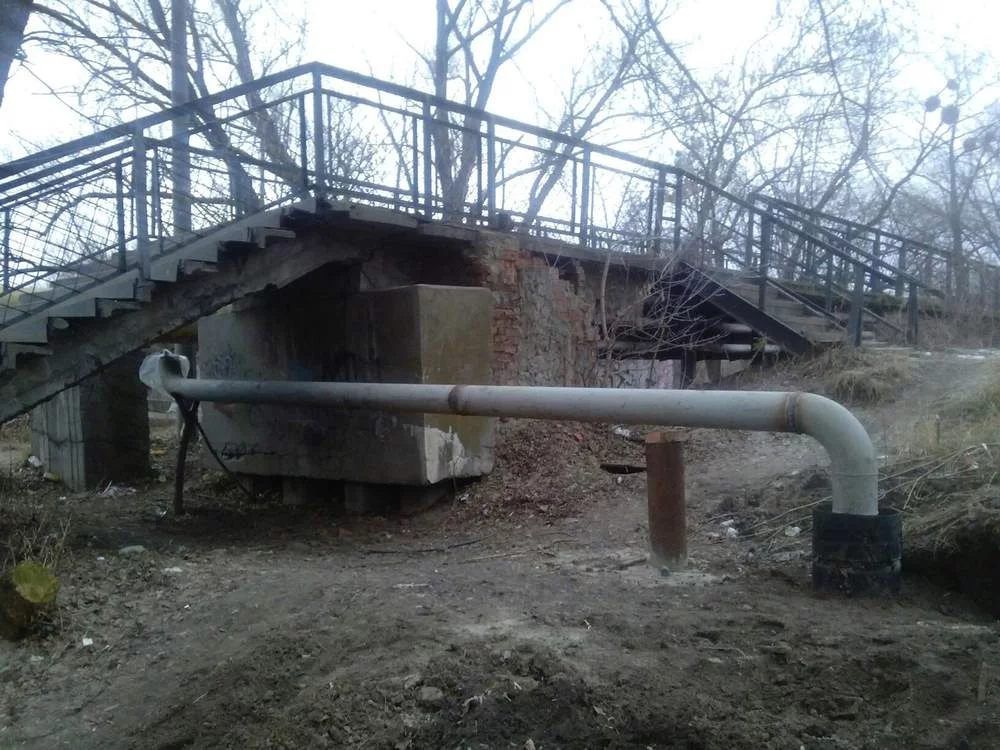

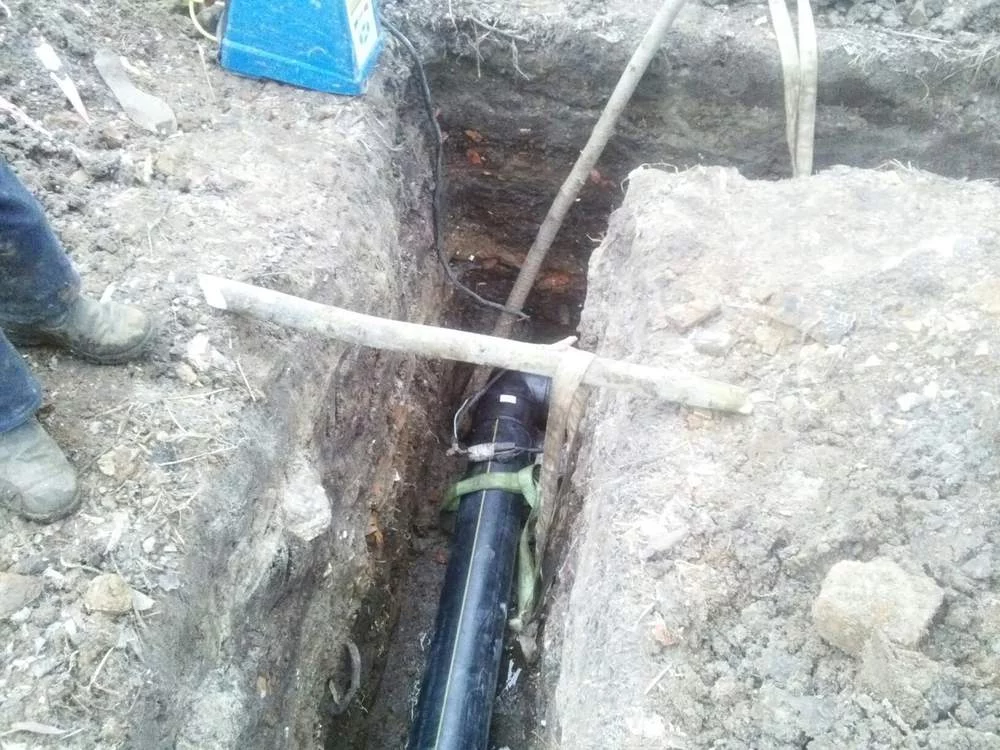

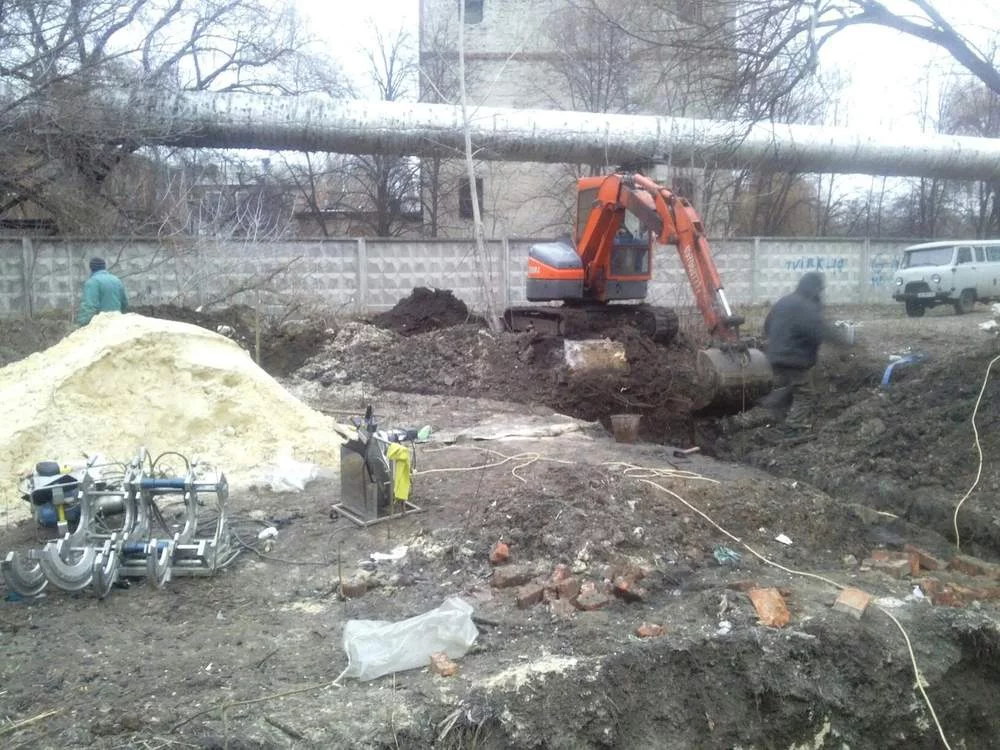

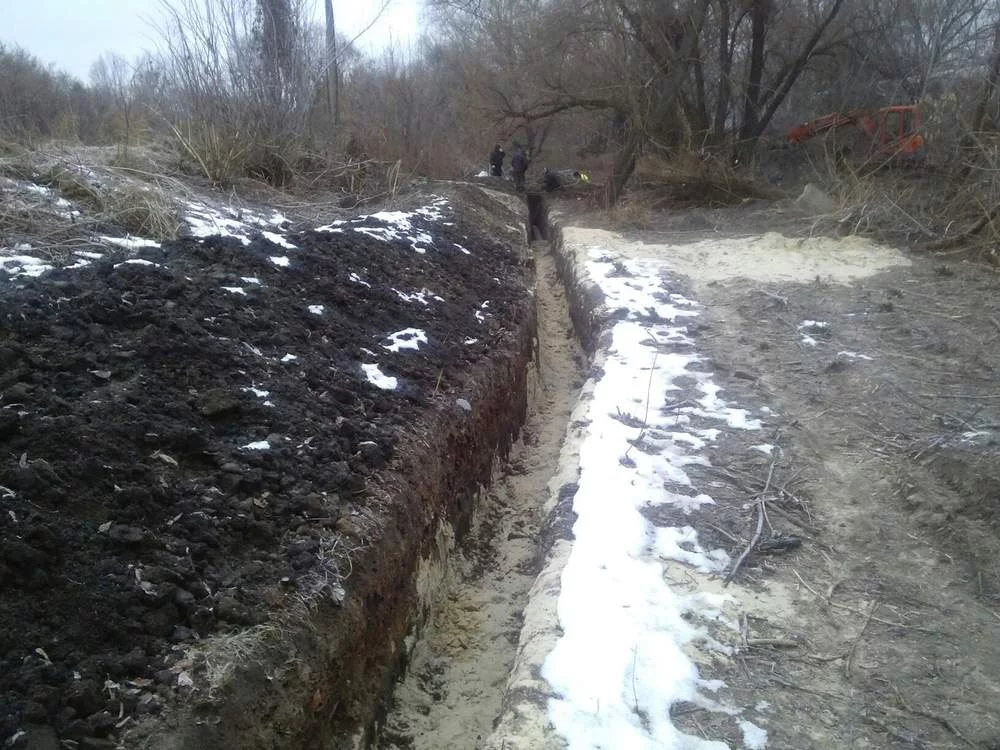

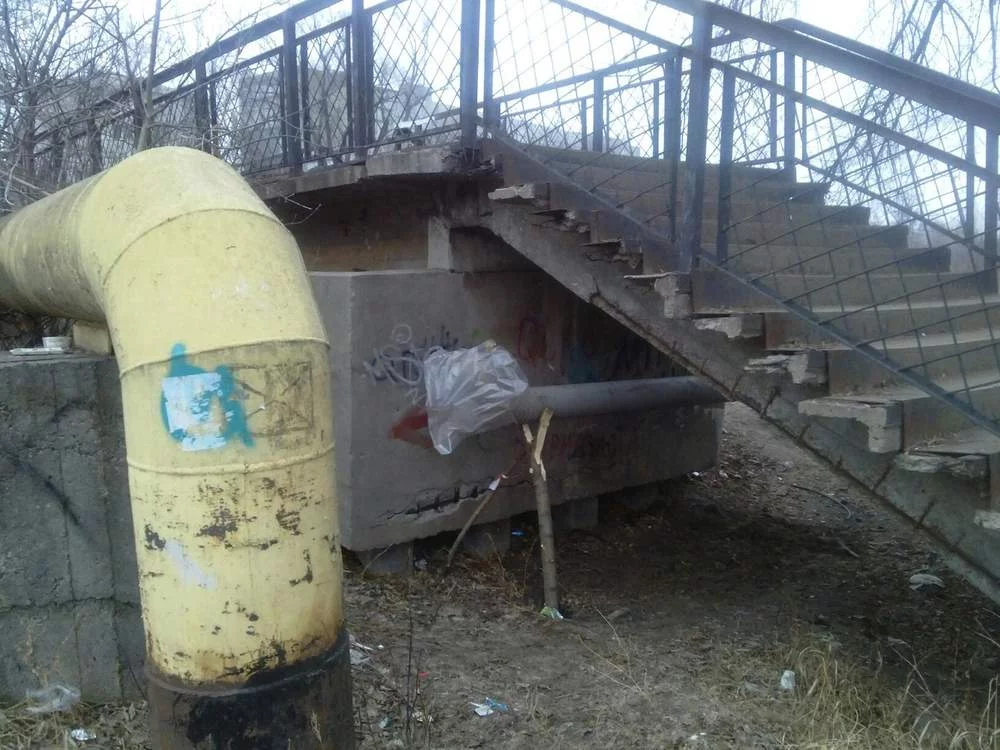

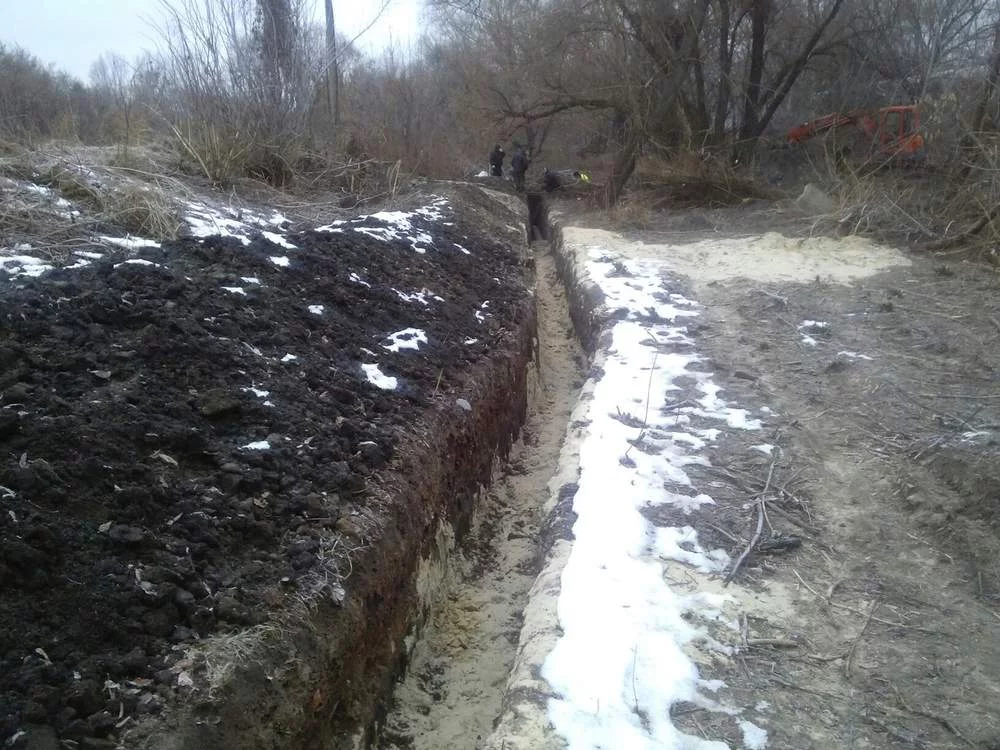

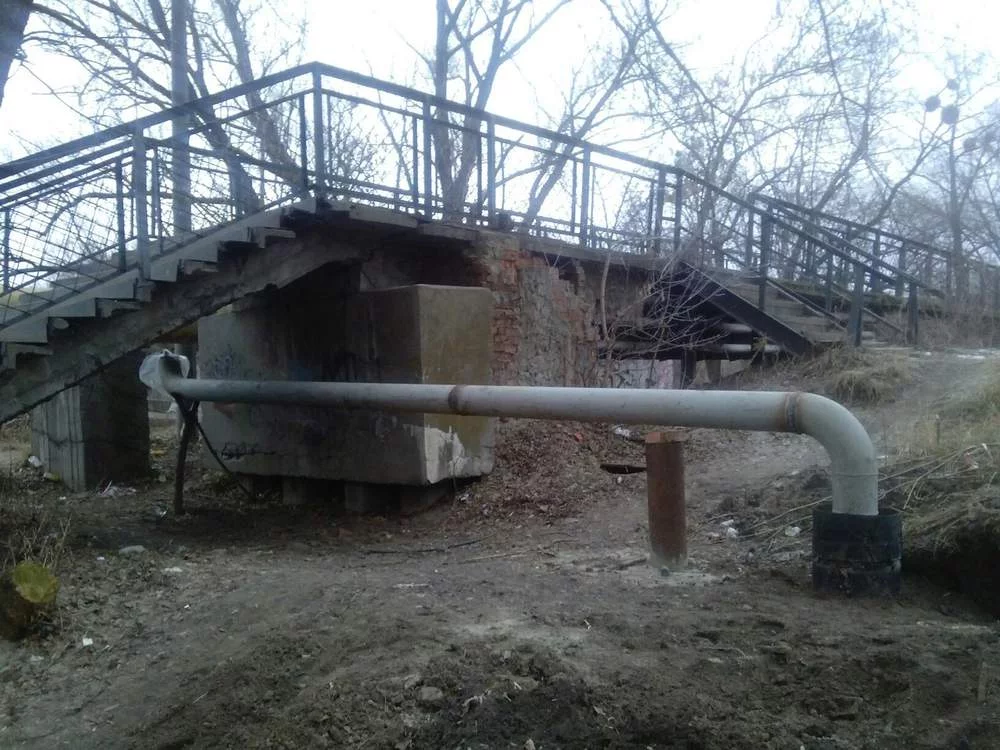

- Пайка труб среднего давления для газификации комплекса.

Вкладення

  • 4jiY3f0xAOo.webp
    138.1 КБ · Перегляди: 221
  • HeS94hMPajo.webp
    144.2 КБ · Перегляди: 216
  • OV-KFrzF-Dc.webp
    151.5 КБ · Перегляди: 200
  • u8Clb9FX3YY.webp
    120 КБ · Перегляди: 214
  • VaqO0EvOIIs.webp
    132 КБ · Перегляди: 198
  • zDZusSdkp1Y.webp
    148.1 КБ · Перегляди: 165
я не говорил что на следующий день нагружают фундамент.
фундамент можно нагружать после достижения 50% прочности, а это где-то после 6ти дней если температура +5.
обычно проектировщики указывают в проектной документации необходимую прочность, после которой можно продолжать работы.

50% прочности каждый бетон набирает в разное время и при одинаковой температуре. За бетоном нужно ухаживать, а не валить его с первых дней. В каждом миксере разный бетон, у одного песок сухой, у другого более влажный, у третего–мерзлый, четвертый воды добавил, в пятый – щебня зажали, в шестой – цемента и т.д. Поэтому уважающий себя специалист НИКОГДА не нагрузит бетон, не набравший требуемую прочность для дальнейших работ. НК это не касается, они его даже не укрывают, а за набиранием прочности вообще никто не следит. Думаю, что у них даже склерометра нет
