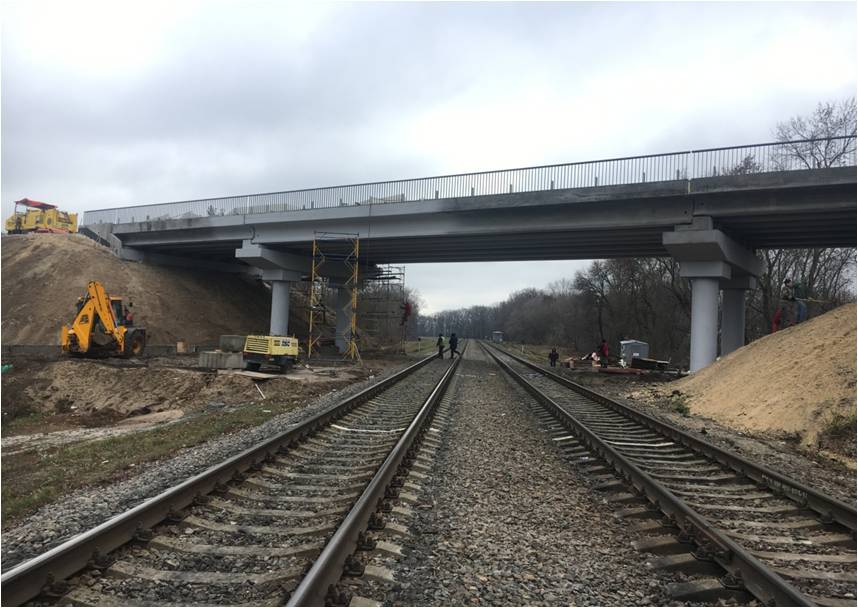

Станом на 07.12.2017 виконано наступні роботи по шляхопроводу через залізничну колію ділянки "Куп'єваха - Губарівка":
- Виконано забиття 28 паль;
- Влаштовано котловани під ростверк опор (виготовляються арматурні каркаси, встановлюється опалубка);
- Виконано бетонування чотирьох ростверків;
- Забетоновано стакани під опори 16 шт.;
- Встановлено стійкі опор 16 шт.;
- Змонтовані капітелі на 4 опорах та ригеля 4 опорах;
- Зворотна засипка конусів;
- Змонтовано 14 балок;
- Виконуються роботи з влаштування шкафних стінок;
- Армування накладної плити середнього прогону;
- Бетонування накладної плити;
- Обмонолічування балок;
- Змонтовано деформаційні шви;
- Виконано монтаж перехідних плит;

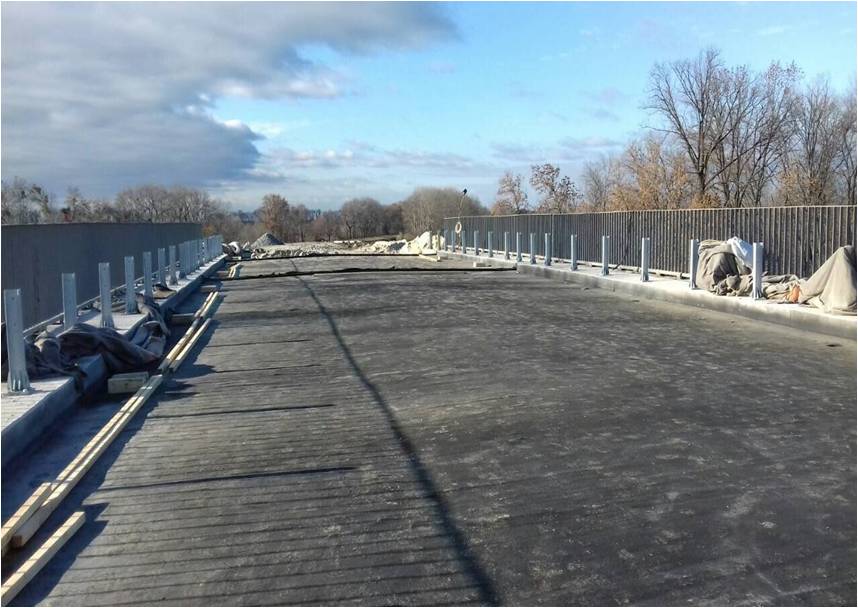

- Влаштовано гідроізоляцію;
- Встановлено перильне огородження;
- Встановлення бар’єрної огорожі;
- Влаштування нижнього шару асфальтобетонного покриття;
- Влаштування верхнього шару асфальтобетонного покриття.
